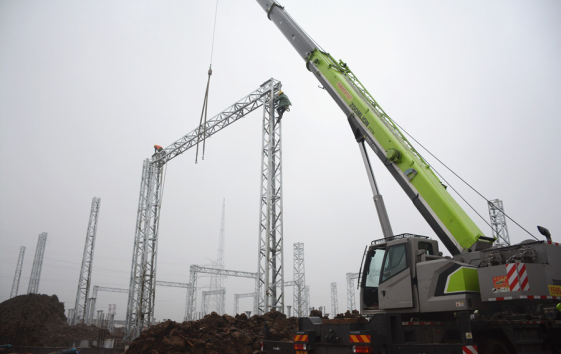

(記者 ???nbsp; 通訊員 張子怡 雒亞琴)2018年12月21日,由中鐵武漢電氣化局上海分公司連鎮項目部負責施工的連鎮鐵路揚州南牽引變第一組27.5千伏饋線架構基礎橫梁完成對位、堅固、落臂等作業工序,成功架設,為后續軟母線架設提供了便利條件,連鎮鐵路揚州南牽引變電所施工全面展開。
連鎮鐵路站后四電工程涉及通信、信息、信號、電力及電力牽引等五個專業。其中牽引變電專業新建3座AT牽引變電所;新建6座AT分區所;新建3個AT所;新建1座開閉所。原計劃2020年8月底開通,業主調整為2019年底開通,要求于2019年6月30日完成主體工程。
為確保揚州南牽引變電所施工的快速優質推進,面對前期物資供應緊張,冬季連續霧霾和夜雨,施工現場混凝土澆筑、深基坑開挖施工安全風險高等不利因素和施工重難點,項目部精心組織,科學統籌,合理調配人機物等各生產要素,強化現場安全管控;參建員工頂風冒雨戰嚴寒,按期完成了揚州南牽引變電所基礎澆筑、設備鋼支柱組立等施工,成功架設首組橫梁。
